木工事は最終盤、階段や本棚など室内の造作と石膏ボードの施工。

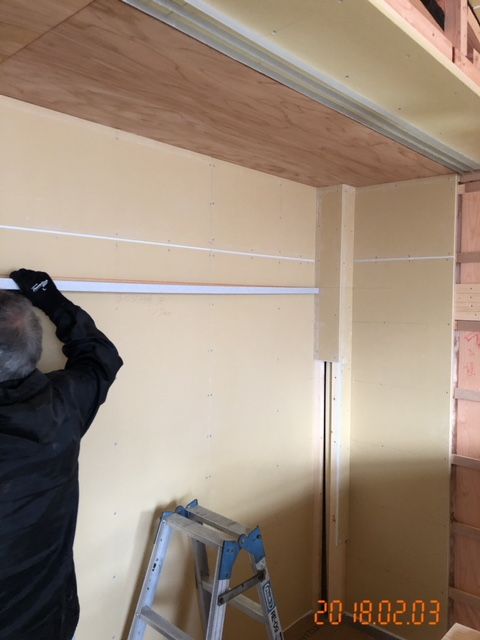

リビングテレビボード周囲のボード施工
2月2日 勝井工務店より報告
リビングの本棚の造作
2月2日 勝井工務店より報告
主寝室の吹き抜け周囲造作
2月3日 勝井工務店より報告
収納のボード張りと引き戸のレール取り付け
2月3日 勝井工務店より報告

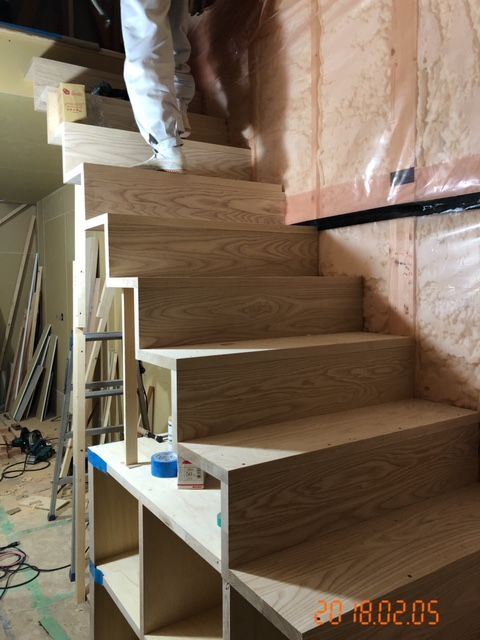

九十九折のような階段の施工
下には学用品などを入れられる棚を造作
2月5日 勝井工務店より報告

電気工事では分電盤の取り付けも
2月5日 勝井工務店より報告

二階トイレのボード張り
2月6日 勝井工務店より報告

子供室の建具用レールの取り付け
2月6日 勝井工務店より報告

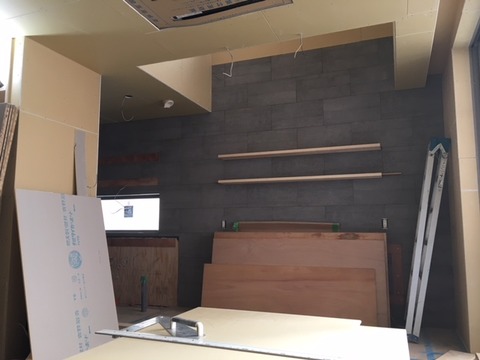

2月7日 1階ダイニングのタイル壁
タイル施工は2月5日
タイルの壁がダイニングからキッチンまで続く
二階の主寝室もボードが残りわずか

リビング吹き抜け手すりの下地
2月7日 勝井工務店より報告
窓からの光があふれる階段吹き抜け
吹き抜けのボードが完成
2月7日 勝井工務店より報告
二階書斎コーナー
こもれる小さい書斎は大人気
この日から内装工事もボードの継ぎ目のパテ処理から開始
2月7日 インテリア華より報告
洗面脱衣室
2月7日 現場全景
◾︎工事スケジュール◾︎
2月 5日(月)〜2月15日(木)
木工事
2月 5日(月)室内壁タイル施工
2月 5日(月)〜9日(金)
外壁吹付工事
2月 6日(火)木工事PB
2月 7日(水)〜10日(土)
室内クロス工事
玄関・階段タイル施工
2月13日(火)板金工事 軒樋取り付け
給排水衛生設備工事 竪樋受け配管工事
ベランダ防水トップコート
2月13日(火)〜3月2日(金)
左官工事 室内珪藻土
2月24日(土)金属手すり取り付け
3月 3日(土)足場解体
3月 5日(月)〜10日(土)
電気設備空調機器取り付け、建具建て合わせ
犬走り、テラス仕上げ
3月12日(月)完了検査
美装工事
3月13日(火)〜15日(木)
造園工事
工事スケジュールは工事の進捗状況や天候により、予告なく変更になることがあります。
担当工事に入られる際は、必ず弊社までご確認ください。
リビングテレビボード周囲のボード施工
2月2日 勝井工務店より報告
リビングの本棚の造作
2月2日 勝井工務店より報告
主寝室の吹き抜け周囲造作
2月3日 勝井工務店より報告
収納のボード張りと引き戸のレール取り付け
2月3日 勝井工務店より報告
九十九折のような階段の施工
下には学用品などを入れられる棚を造作
2月5日 勝井工務店より報告
電気工事では分電盤の取り付けも
2月5日 勝井工務店より報告
二階トイレのボード張り
2月6日 勝井工務店より報告
子供室の建具用レールの取り付け
2月6日 勝井工務店より報告
2月7日 1階ダイニングのタイル壁
タイル施工は2月5日
タイルの壁がダイニングからキッチンまで続く
二階の主寝室もボードが残りわずか
リビング吹き抜け手すりの下地
2月7日 勝井工務店より報告
窓からの光があふれる階段吹き抜け
吹き抜けのボードが完成
2月7日 勝井工務店より報告
二階書斎コーナー
こもれる小さい書斎は大人気
この日から内装工事もボードの継ぎ目のパテ処理から開始
2月7日 インテリア華より報告
洗面脱衣室
2月7日 現場全景
◾︎工事スケジュール◾︎
2月 5日(月)〜2月15日(木)
木工事
2月 5日(月)室内壁タイル施工
2月 5日(月)〜9日(金)
外壁吹付工事
2月 6日(火)木工事PB
2月 7日(水)〜10日(土)
室内クロス工事
2月 8日(木)前面道路アスファルト復旧
*工事車両にご留意ください。
2月10日(土)〜12日(祝)玄関・階段タイル施工
2月13日(火)板金工事 軒樋取り付け
給排水衛生設備工事 竪樋受け配管工事
ベランダ防水トップコート
2月13日(火)〜3月2日(金)
左官工事 室内珪藻土
2月14日(水)手すり採寸
2月19日(月)造作キッチン取付2月24日(土)金属手すり取り付け
3月 3日(土)足場解体
3月 5日(月)〜10日(土)
電気設備空調機器取り付け、建具建て合わせ
犬走り、テラス仕上げ
3月12日(月)完了検査
美装工事
3月13日(火)〜15日(木)
造園工事
工事スケジュールは工事の進捗状況や天候により、予告なく変更になることがあります。
担当工事に入られる際は、必ず弊社までご確認ください。
