現場は木工事がほぼ終了し、仕上げ工事を開始。
室内のクロス下地から始まり、珪藻土、機器や建具の取り付け、美装工事、エクステリアと続く。

床下暖房のエアスリット取り付け
2月8日 勝井工務店より報告
20180208


木工事 玄関周囲のボード施工
20180208-2


内装工事

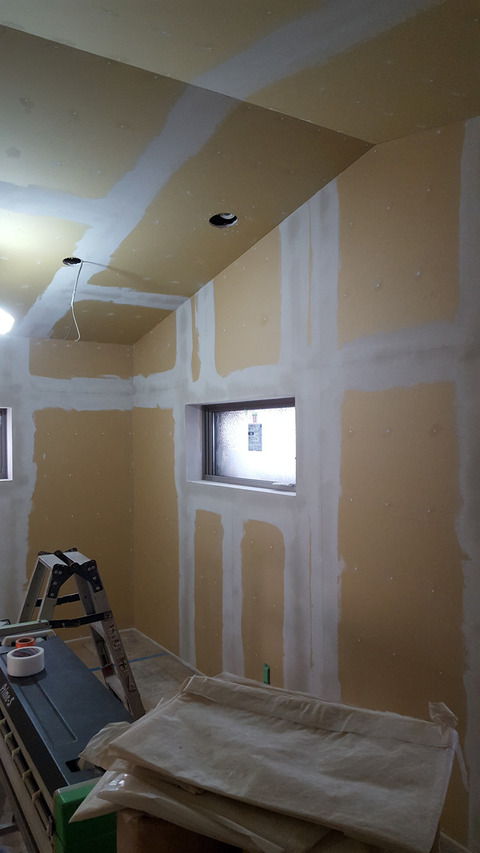

ボードの上から継ぎ目やビス穴をパテで埋めて、ペーパーで平滑にならす
2月8日 インテリア華より報告
20180208-3

内装工事
パテ処理が仕上がりに影響する大事なプロセス
2月8日 インテリア華より報告
20180208-5

内装工事
クロス貼り 下地処理したボードの上からクロスを貼っていく
2階 書斎
2月10日 インテリア華より報告
20180210-2

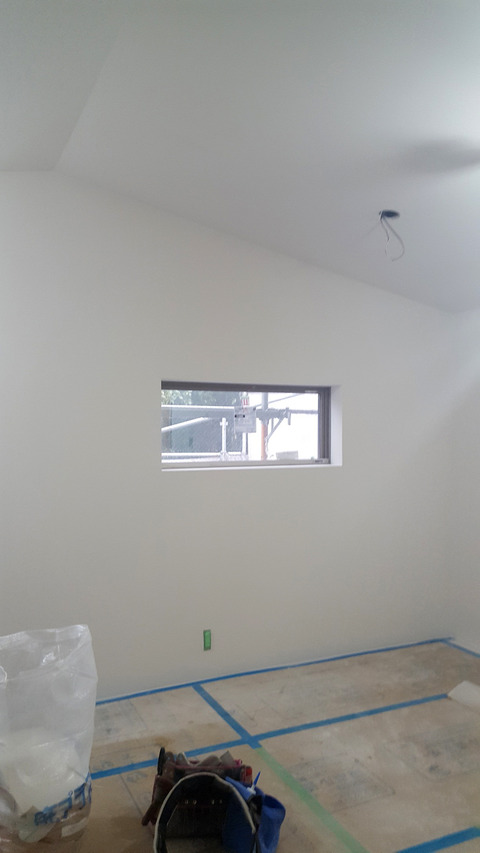

20180210

2階 子供室
20180210-3


2階 子供室
20180210-4


外壁の吹付も完了
20180209-2


現場全景
20180209


2月10日(土)〜12日(祝)
        玄関・階段タイル施工
2月13日(火)板金工事 軒樋取り付け
        給排水衛生設備工事 竪樋受け配管工事
        ベランダ防水トップコート
2月13日(火)〜3月2日(金)
        左官工事 室内珪藻土
2月14日(水)手すり採寸
2月19日(月)造作キッチン取付
2月24日(土)金属手すり取り付け
2月28日(水)外部美装
3月 1日(木)足場解体
3月 2日(金)〜3日(土)外部配管
3月 5日(月)〜6日(火)造作家具取り付け
3月 5日(月)〜10日(土)
        電気設備空調機器取り付け、建具建て合わせ
        ガス乾燥機台設置
        犬走り、テラス仕上げ
3月12日(月)完了検査
        美装工事
3月13日(火)〜16日(金)
        ガス乾燥機取り付け
        室内塗装工事
3月13日(火)〜15日(木)
        造園工事
3月16日(金)室内シール
3月16日(金)〜20日(火)
        駐車場仕上げ
3月17日(土)竣工検査、機器作動確認
3月23日(金)〜24日(土)
        網戸、カーポート設置
3月26日(月)引渡し

工事スケジュールは工事の進捗状況や天候により、予告なく変更になることがあります。
