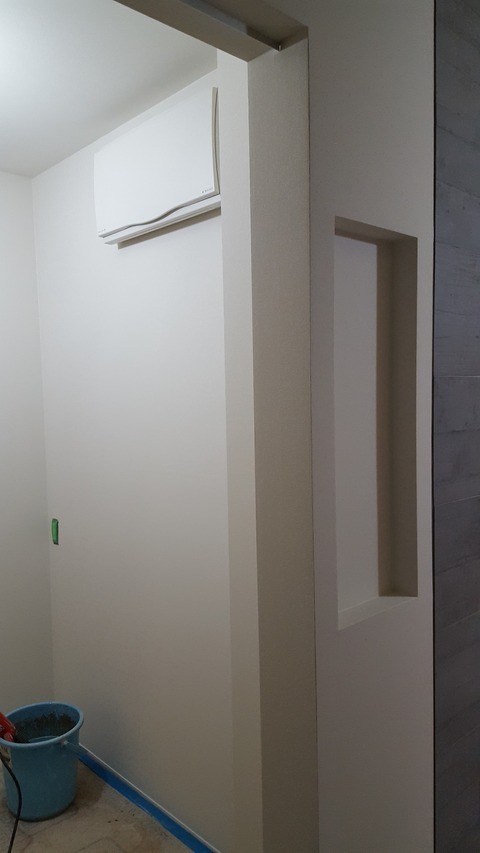

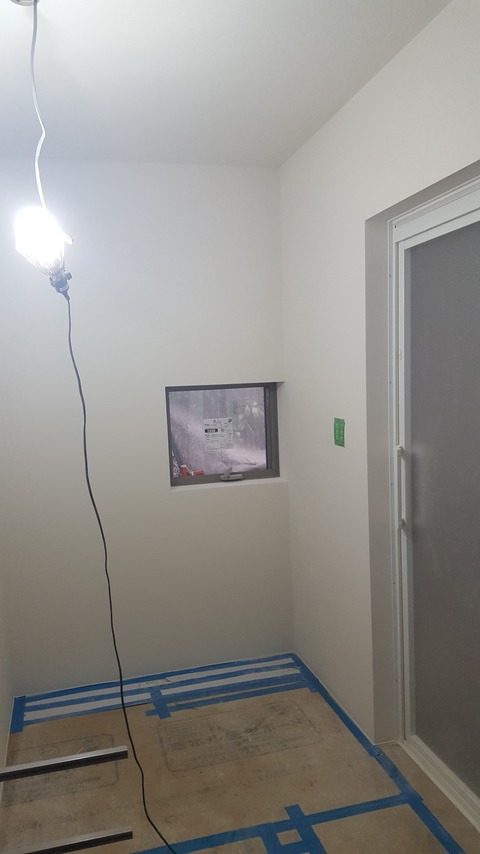

室内は珪藻土の準備でパテ処理が行われている。

ボードの継ぎ目にジョイントテープを貼ってパテ処理する。
20180214-10

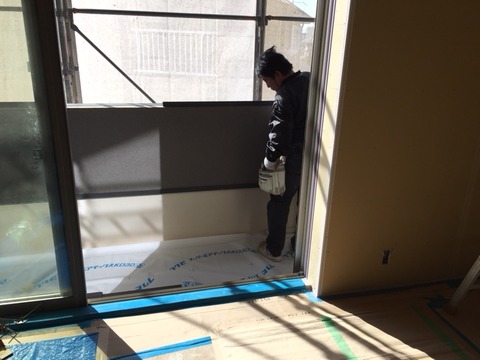

外部ではベランダの手すりや塀の笠木の取り付け。
20180214-9

20180214-7

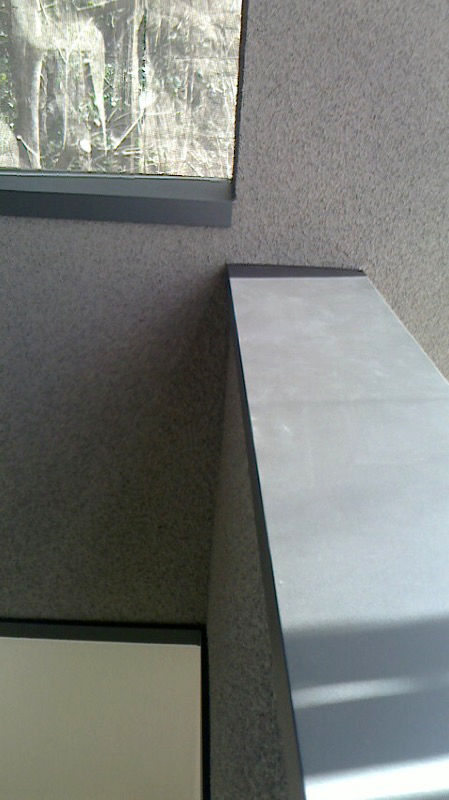

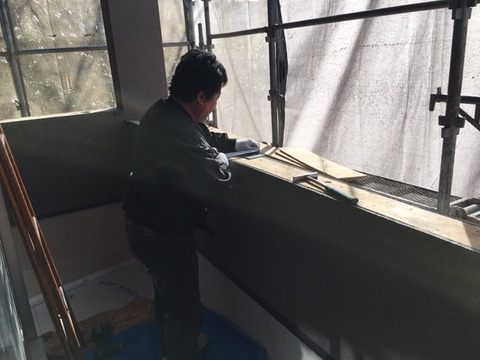

笠木の仕上がり
2月14日 石垣板金より報告
20180214

20180214-2

20180214-3

20180214-4

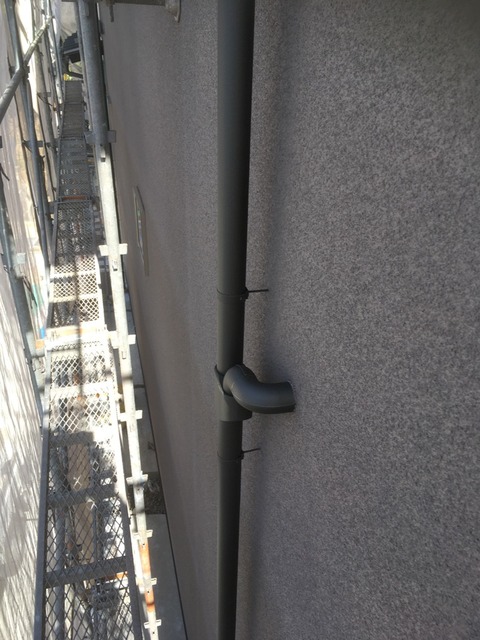

樋の仕上がり
2月14日 石垣板金より報告
20180214-6

20180214-5

外部も仕上げの準備が始まる
20180213-7

室内ではクロス工事が完了
2月13日 インテリア華より報告
ストックルーム
20180213-6

洗面脱衣室
20180213-5

2月13日(火)〜3月2日(金)
        左官工事 室内珪藻土
2月14日(水)手すり採寸
2月19日(月)造作キッチン取付
2月24日(土)金属手すり取り付け
2月28日(水)外部美装
3月 1日(木)足場解体
3月 2日(金)〜3日(土)外部配管
3月 5日(月)〜6日(火)造作家具取り付け
3月 5日(月)〜10日(土)
        電気設備空調機器取り付け、建具建て合わせ
        ガス乾燥機台設置
        犬走り、テラス仕上げ
3月12日(月)完了検査
        美装工事
3月13日(火)〜16日(金)
        ガス乾燥機取り付け
        室内塗装工事
3月13日(火)〜15日(木)
        造園工事
3月16日(金)室内シール
3月16日(金)〜20日(火)
        駐車場仕上げ
3月17日(土)竣工検査、機器作動確認
3月23日(金)〜24日(土)
        網戸、カーポート設置
3月26日(月)引渡し

工事スケジュールは工事の進捗状況や天候により、予告なく変更になることがあります。
担当工事に入られる際は、必ず弊社までご確認ください。
