室内の珪藻土は上塗りが始まってる。
造作キッチンの取り付けも完了した。

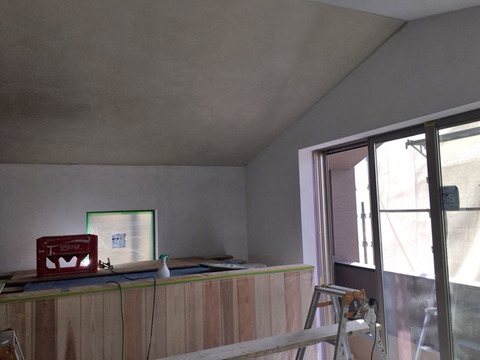

2階主寝室の珪藻土
20180220-2

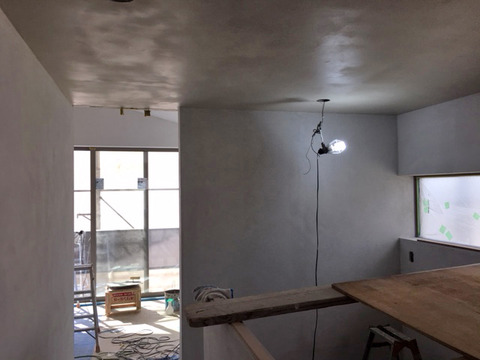

階段吹き抜け周囲
20180220


造作キッチン工事
20180220-4


面材は周囲の壁仕上げと合わせて選定
20180220-3

取り付け完了
2月20日 株式会社藤屋より報告
20180220-9

養生も完了
20180220-10

2月24日(土)金属手すり取り付け
2月28日(水)外部美装
3月 1日(木)足場解体
3月 2日(金)〜3日(土)外部配管
3月 5日(月)〜6日(火)造作家具取り付け
3月 5日(月)〜10日(土)
        電気設備空調機器取り付け、建具建て合わせ
        ガス乾燥機台設置
        犬走り、テラス仕上げ
3月12日(月)完了検査
        美装工事
3月13日(火)〜16日(金)
        ガス乾燥機取り付け
        室内塗装工事
3月13日(火)〜15日(木)
        造園工事
3月16日(金)室内シール
3月16日(金)〜20日(火)
        駐車場仕上げ
3月17日(土)竣工検査、機器作動確認
3月23日(金)〜24日(土)
        網戸、カーポート設置
3月26日(月)引渡し

工事スケジュールは工事の進捗状況や天候により、予告なく変更になることがあります。
担当工事に入られる際は、必ず弊社までご確認ください。
