室内では木製建具の取付が始まった。
外部は足場の解体で、室内も一気に明るさが増した。

木製建具の建て合わせ
現場で調整した後、一旦外して塗装し、再び取り付けをする。
20180301-5

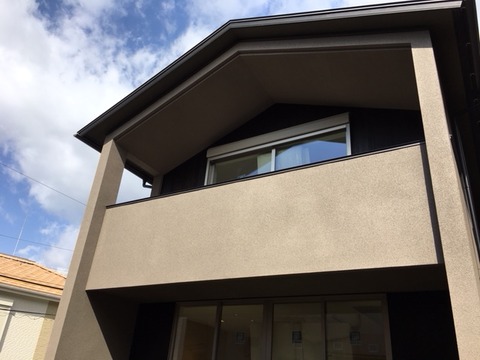

外観
足場が取れると、窓から室内に光が入るようになる。
20180301-2

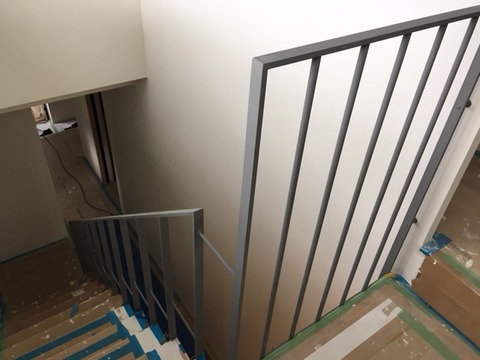

玄関前の廊下
すでにダウンライトの取付も始まっている。
20180301-3

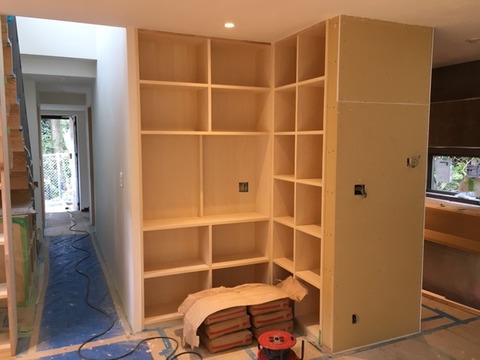

リビングの造作の本棚
壁も本棚も美装後に塗装する。
20180301-6

階段下の棚と本棚
階段下の棚はバッグや学用品など、日々の荷物置きに。
20180301-10

階段吹き抜け
珪藻土の乾燥が進み、窓からの日光を反射するようになった。
20180301-14

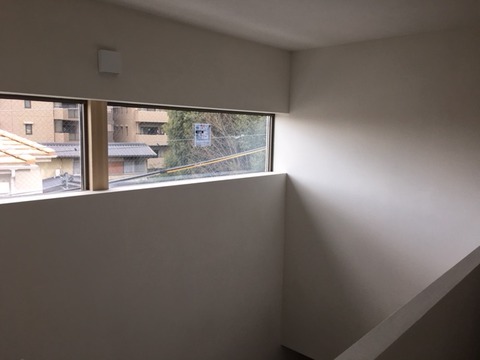

吹き抜けの窓
20180301-13


現場全景
20180301-7

足場が取れると竣工まで秒読み。
20180301


20180301-9



3月 1日(木)足場解体
3月 2日(金)〜3日(土)外部配管
3月 5日(月)〜6日(火)造作家具取り付け
3月 5日(月)〜10日(土)
        電気設備空調機器取り付け、建具建て合わせ
        ガス乾燥機台設置
        犬走り、テラス仕上げ
3月12日(月)完了検査
        美装工事
3月13日(火)〜16日(金)
        ガス乾燥機取り付け
        室内塗装工事
3月13日(火)キッチンカラット取付
3月13日(火)〜15日(木)
        造園工事
3月16日(金)室内シール
3月16日(金)〜20日(火)
        駐車場仕上げ
3月17日(土)竣工検査、機器作動確認
3月23日(金)〜24日(土)
        網戸、カーポート設置
3月26日(月)引渡し

工事スケジュールは工事の進捗状況や天候により、予告なく変更になることがあります。
担当工事に入られる際は、必ず弊社までご確認ください。
